家の傾き工事 千葉県G社様

事例

 施工事例データ

地域 工事完了
施工内容 建物沈下修正土台上げ工事
工法 土台上げ工法
工期 約20日

ご提案内容
・土台上げ工法

選んだ決め手
 ・金額
 ・見積などの迅速な対応

施工前はこちら

youzyou(R3.3.8-R3.4.10).JPG youzyou(R3.3.8-R3.4.10) (2).JPG youzyou(R3.3.8-R3.4.10) (3).JPG
【施工前 養生】

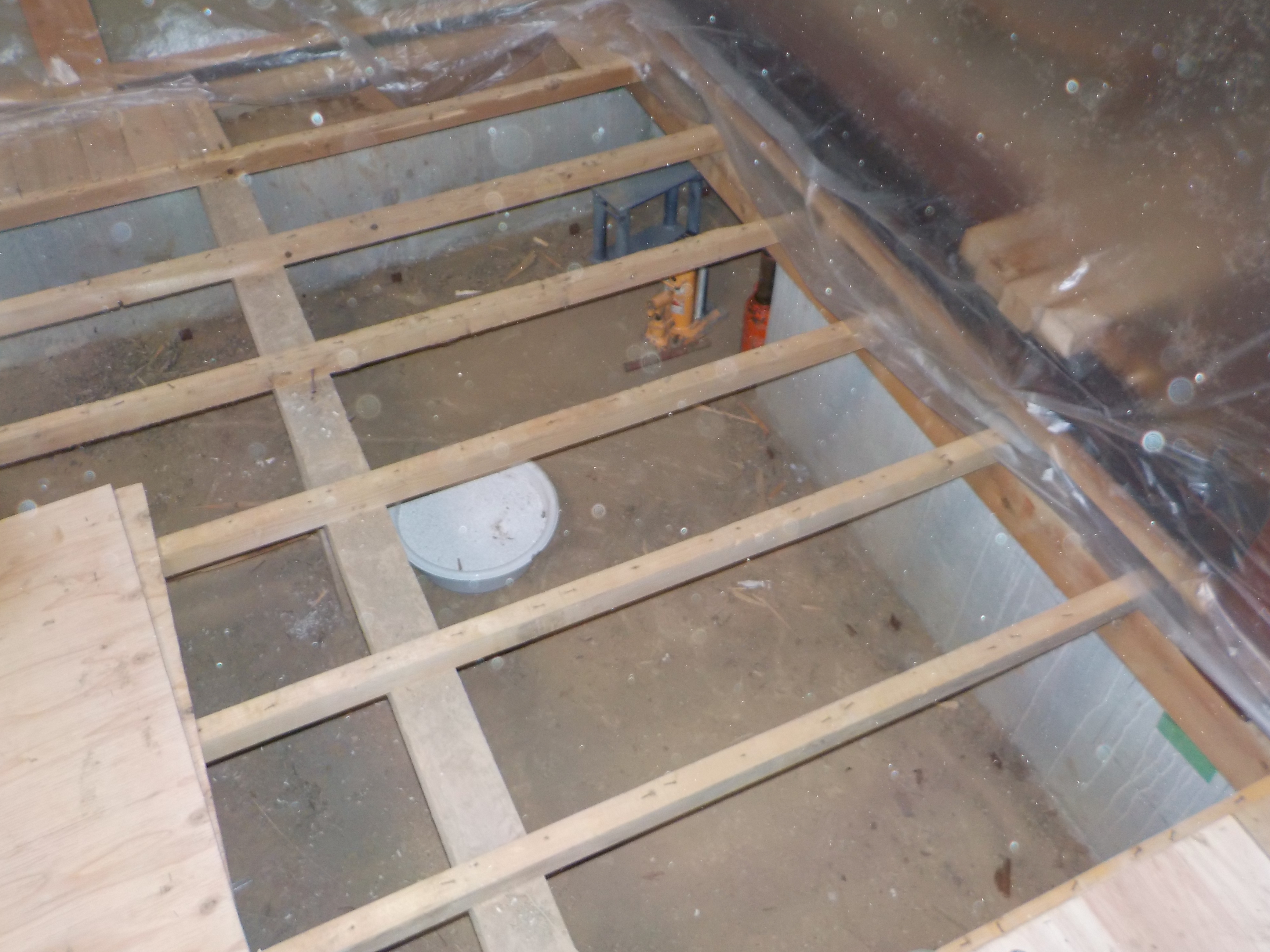

室内養生状況1枚目です。
【施工前 養生】
室内養生状況2枚目です。
【施工前 養生】
室内養生状況3枚目です。

施工中の様子

haturi(R3.3.8-R3.4.10).JPG haturikan(R3.3.8-R3.4.10).JPG supesa(R3.3.8-R3.4.10).jpg

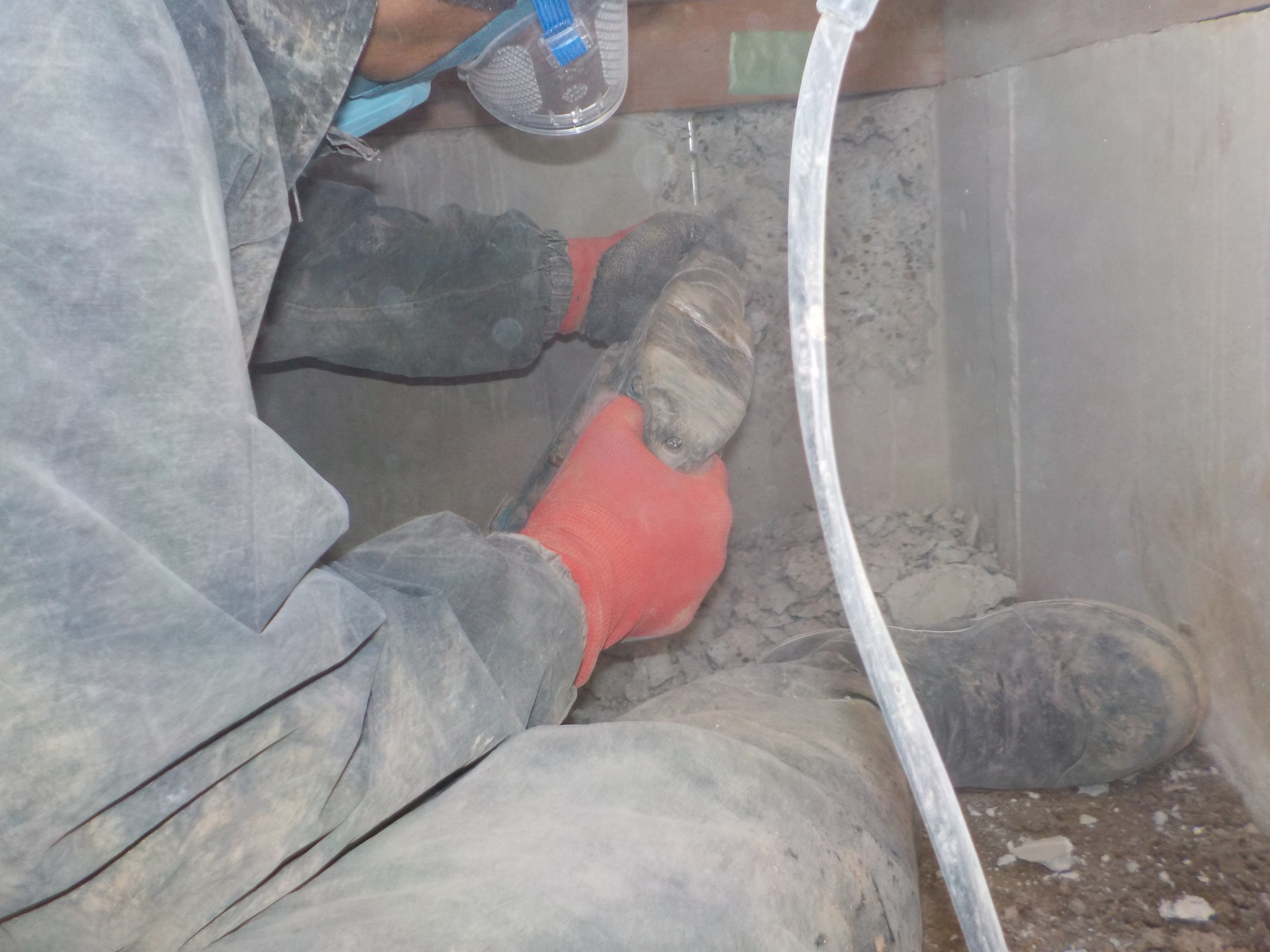

【土間斫り(壊す)】
スペーサー設置箇所を斫っていきます。

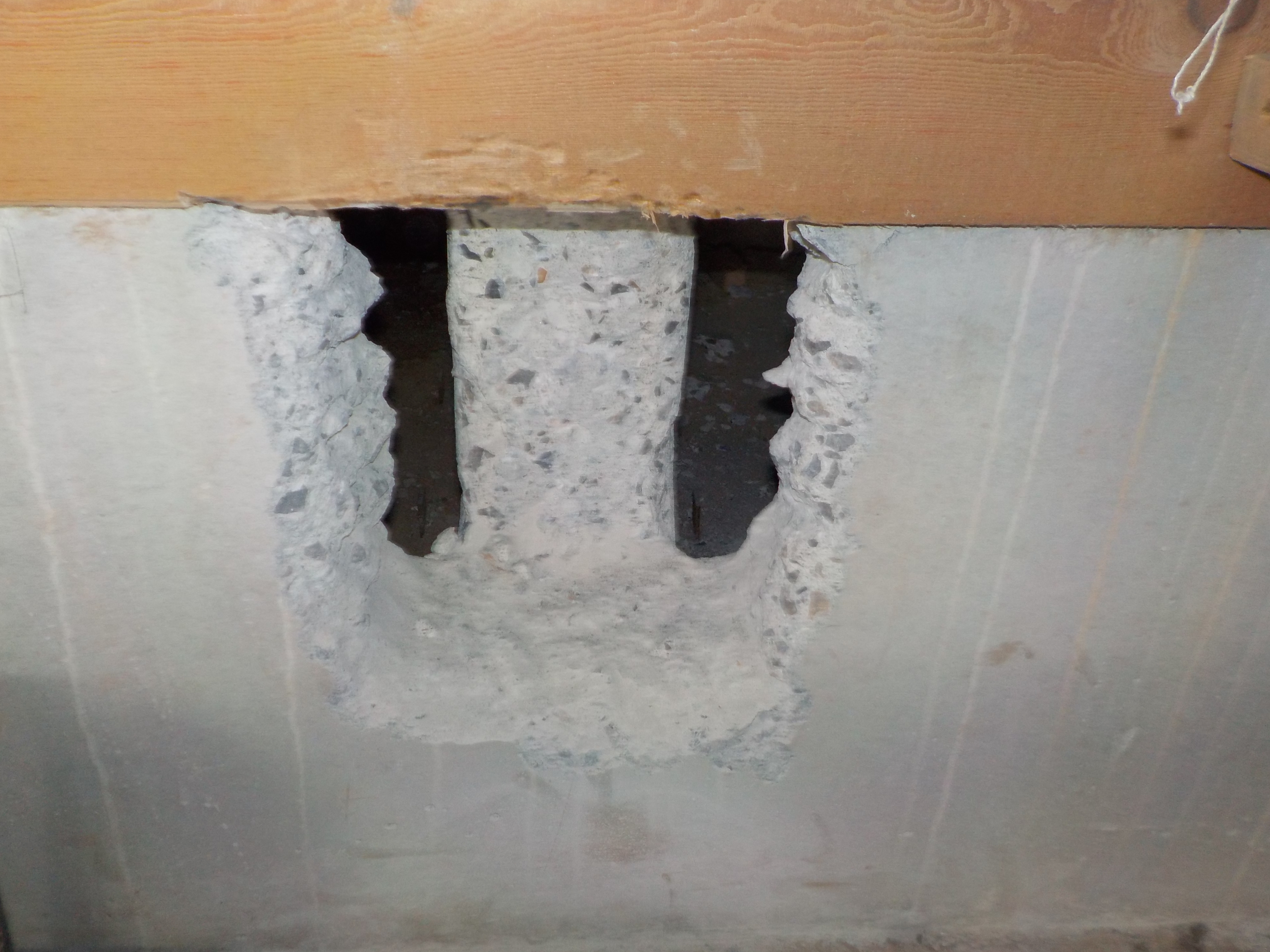

【土間斫り完了】
設置箇所の土間斫りが終わった状態です。
【スペーサー設置】
スペーサー設置状況です。
keisoku(R3.3.8-R3.4.10).jpg zyuutenn(R3.3.8-R3.4.10).jpg juusupesa(R3.3.8-R3.4.10).jpg
【傾き修正】
各箇所にスペーサーを設置し終わり、傾きの修正作業に入ります。
【モルタル充填】
傾き修正が終わり、スペーサー設置箇所にモルタルを充填していきます。
【モルタル充填後】
モルタル充填後の状態です。時間を置いてから充填部分の板を外します。

tuka(R3.3.8-R3.4.10).jpg yukaho(R3.3.8-R3.4.10).jpg
【土台固定】
土台を固定する為に、鉄板プレートを設置していきます。

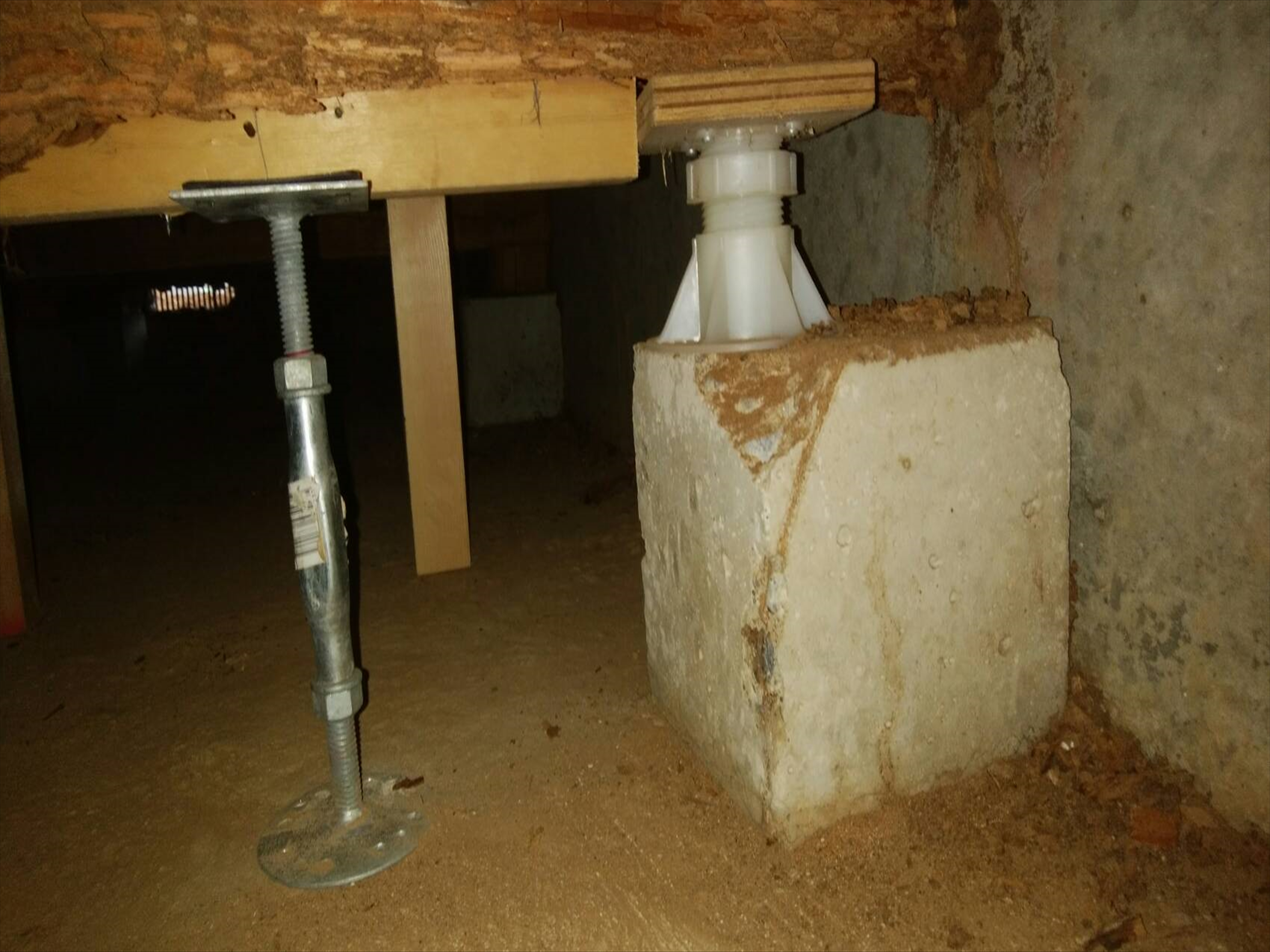

【束調整】
持ち上がった隙間を調整していきます。
【床補修】
最後に床を補修して終わりになります。

施工が完了しました

kan(R3.3.8-R3.4.10).jpg kan(R3.3.8-R3.4.10) (2).jpg

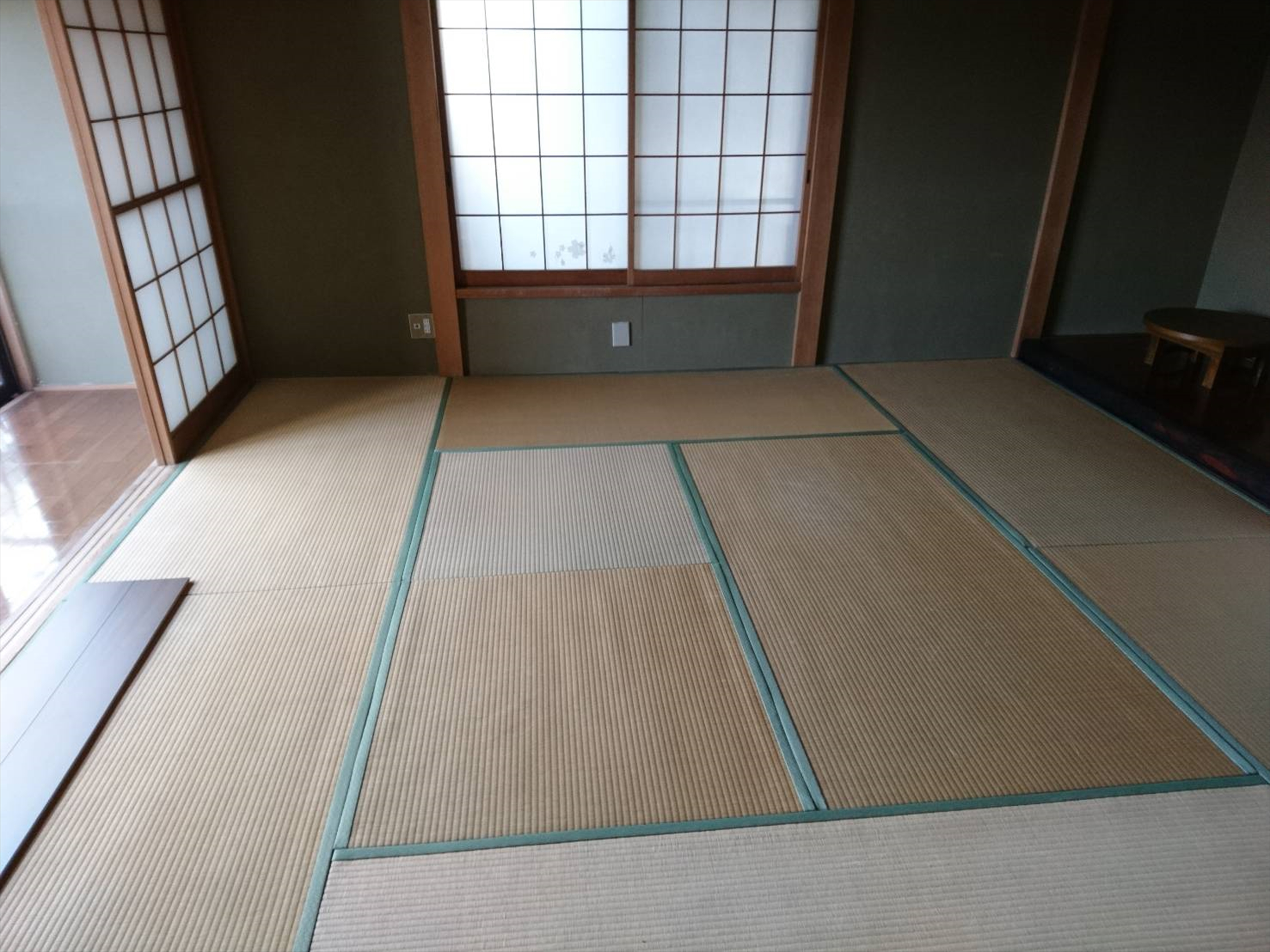

【施工完了】
施工完了1枚目です。

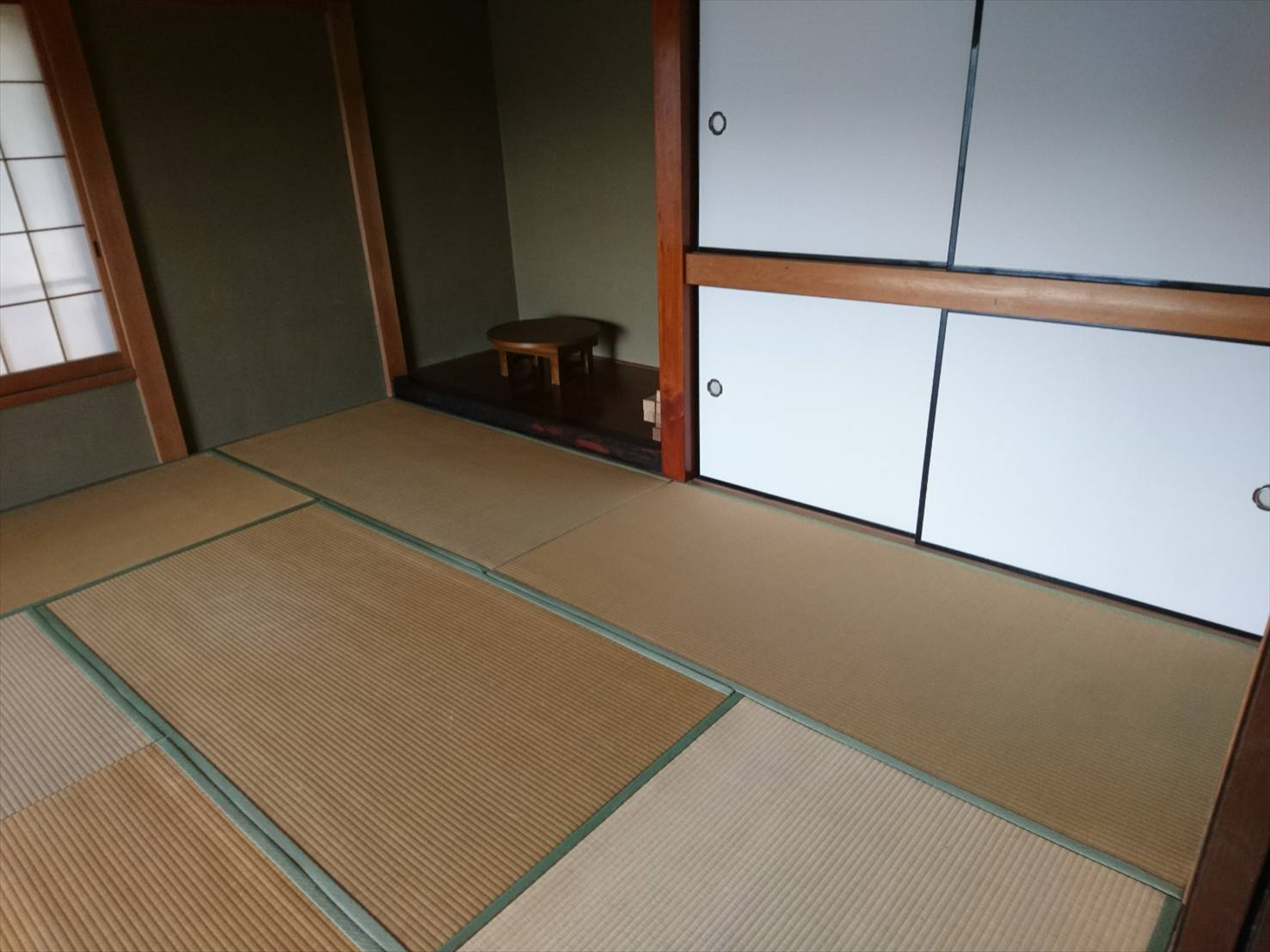

【施工完了】
施工完了2枚目です。

沈下修正事例一覧はこちら

まずはこちらからご覧ください お家の傾きレスキューが全国の皆様に選ばれる5つの理由とは? 地盤改良 ベタ基礎 布基礎 杭基礎
相談のみOK お家の傾きレスキュー 無料レーザー診断 地盤工事のプロにご相談ください! 地震 土地 気候 敷地 環境 地域 耐震 耐久 健康 保証 引渡 予算 制約 アフターサービス
地盤工事のプロにご相談ください! 相談のみOK お家の傾きレスキュー 無料レーザー診断 エクステリア 門 塀 カーポート 表札 ポスト 排水管 水道管 ガス管 外壁や内壁のヒビ ドア 窓のズレ 床のゆがみ
